Trong ngành gia công may mặc, thời gian là vàng bạc. Việc chậm trễ tiến độ thi công nội thất xưởng may hoặc nhận bàn giao những hệ thống bàn chuyền may, bàn cắt vải công nghiệp kém chất lượng có thể làm tê liệt toàn bộ kế hoạch sản xuất, dẫn đến việc đền bù hợp đồng với đối tác dệt may.
Dưới đây là phân tích chuyên sâu về các điều khoản bắt buộc phải có và cách đàm phán hợp đồng thi công nội thất công nghiệp, dành riêng cho các chủ xưởng và quản đốc.
Table of Contents
1. Điều Khoản Về Phạm Vi Công Việc & Phụ Lục Kỹ Thuật (Scope of Work & Technical Annex)
Đây là nơi xảy ra nhiều tranh chấp nhất nếu chỉ ghi chung chung. Bạn không thể chỉ ghi vào hợp đồng là “Cung cấp 01 bàn cắt vải”. Trong môi trường B2B công nghiệp, mọi chi tiết cấu thành sản phẩm phải được lượng hóa.
Kinh nghiệm đàm phán: Bắt buộc phải có một Phụ lục kỹ thuật đính kèm hợp đồng, quy định rõ ràng:
-
Vật liệu khung sườn: Quy cách thép hộp là bao nhiêu (ví dụ: 40x40mm hay 40x80mm), độ dày thép (1.2 ly hay 1.4 ly), phương pháp sơn (sơn tĩnh điện hay sơn dầu).
-

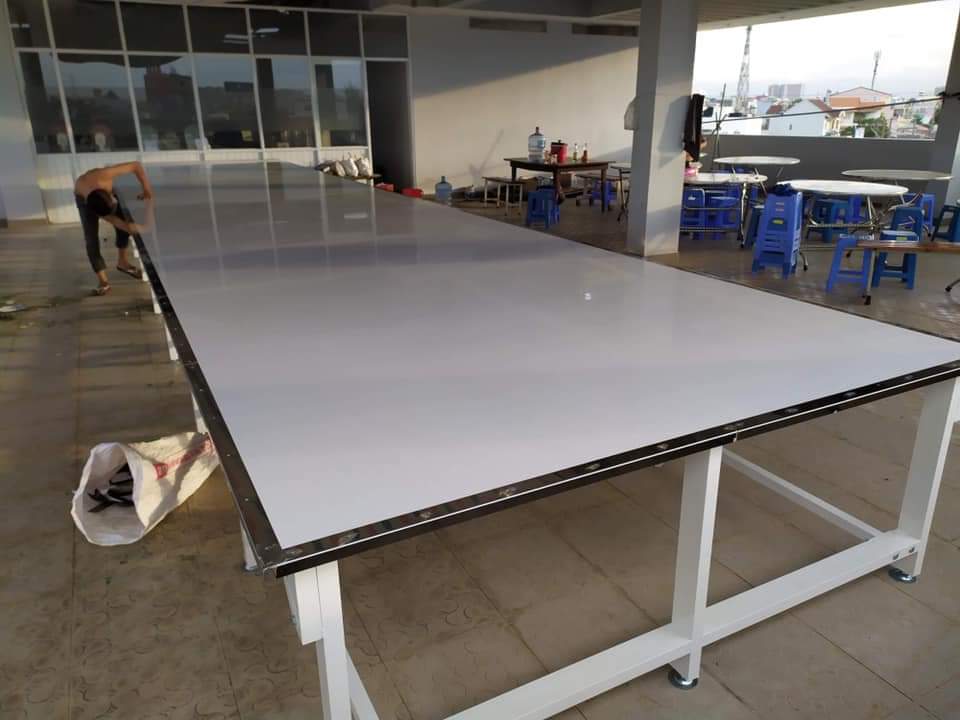

Vật liệu bề mặt: Đây là yếu tố quyết định tuổi thọ sản phẩm. Phải ghi rõ cốt gỗ (MDF lõi xanh chống ẩm, độ dày 18mm hoặc 25mm). Đặc biệt, đối với lớp phủ bề mặt, cần quy định chính xác chủng loại. Thay vì ghi chung chung là “mặt bàn chống xước”, hãy đưa thẳng tiêu chuẩn phủ Polycarbonate 1.5mm hoặc Formica cao cấp vào hợp đồng.
-
Kích thước đo đạc thực tế: Các hệ thống kệ kho chứa vải cuộn hay kệ sắt v lỗ đa năng phải ghi rõ kích thước (ví dụ: kệ sắt v lỗ quy cách 1200x400x2400 mm có kết hợp ốp lưới sắt). Yêu cầu nhà thầu cam kết dung sai kích thước tối đa cho phép.
2. Điều Khoản Tạm Ứng & Thanh Toán (Payment Terms): Bảo Vệ Dòng Tiền
Rất nhiều nhà thầu thi công nội thất ngành may sẽ yêu cầu mức tạm ứng 50% ngay sau khi ký hợp đồng. Đứng ở góc độ chủ đầu tư, việc đẩy tỷ lệ thanh toán đợt 1 quá cao tiềm ẩn rủi ro lớn nếu năng lực tài chính của nhà thầu có vấn đề.
Chiến lược giải ngân an toàn: Hãy chia nhỏ tiến độ thanh toán gắn liền với khối lượng công việc thực tế được tập kết. Một cấu trúc thanh toán tối ưu nên được đàm phán như sau:
-
Đợt 1 (Tạm ứng): Chỉ nên dừng ở mức 40% tổng giá trị hợp đồng ngay sau khi ký kết để nhà thầu có chi phí nhập vật tư (sắt thép, ván MDF, nhựa Polycarbonate).
-
Đợt 2 (Tập kết vật tư): Thanh toán tiếp 30% – 40% ngay khi nhà thầu tập kết đủ 100% vật tư hoặc khung sắt đã gia công thô đến chân công trình và được bộ phận KCS/Quản đốc của xưởng nghiệm thu vật tư đầu vào. Điều này đảm bảo tiền của bạn đã biến thành hiện vật tại xưởng của bạn.
-
Đợt 3 (Nghiệm thu bàn giao): Thanh toán 15% – 25% sau khi lắp đặt hoàn thiện, chạy thử (đối với bàn cắt vải trải máy tự động) và ký biên bản bàn giao.
-
Đợt 4 (Bảo hành): Giữ lại 3% – 5% giá trị hợp đồng trong vòng 6-12 tháng đầu tiên để ràng buộc trách nhiệm bảo hành.
3. Điều Khoản Tiến Độ Giao Hàng & Mặt Bằng Thi Công
Các thiết bị như hệ thống kệ trung tải để vải hay khung bàn cắt vải công nghiệp dài 20-30 mét vô cùng cồng kềnh. Quá trình vận chuyển và lắp đặt cần sự phối hợp nhịp nhàng.
-
Rõ ràng về chi phí Logistics: Hợp đồng cần nêu rõ đơn giá đã bao gồm chi phí vận chuyển, bốc xếp và cẩu kéo vào đúng vị trí lắp ráp chưa. Khi xưởng của bạn nằm ở các khu vực đông đúc như Thuận An, Bình Dương hay các tuyến đường cấm tải trọng ở Quận 12, Hóc Môn, chi phí vận chuyển bằng xe tải nhỏ hoặc xe cẩu vào ban đêm có thể phát sinh rất lớn. Trách nhiệm này phải thuộc về nhà thầu.
-
Bàn giao mặt bằng: Quy định rõ nghĩa vụ của chủ xưởng phải dọn dẹp mặt bằng sạch sẽ, cung cấp đủ nguồn điện 1 pha/3 pha để đội thợ lắp ráp bàn chuyền may 2 tầng có thể thi công ngay, tránh tình trạng nhà thầu đổ lỗi do xưởng chưa sẵn sàng mặt bằng làm chậm tiến độ.
4. Điều Khoản Phạt Vi Phạm Hợp Đồng (Penalties for Breach)
Không có điều khoản phạt, hợp đồng chỉ là một tờ giấy lộn. Cần quy định chi tiết các chế tài:
-
Phạt chậm tiến độ: Thường quy định phạt từ 0.5% – 1% giá trị hợp đồng cho mỗi ngày chậm trễ, nhưng không vượt quá 8% tổng giá trị (theo quy định của Luật Thương Mại).
-
Phạt sai vật liệu: Nếu phát hiện nhà thầu thi công sai chủng loại vật tư đã cam kết trong phụ lục (ví dụ: cam kết mặt bàn phủ Polycarbonate 1.5mm nhưng lại dùng tấm nhựa Mica mỏng rỗng ruột), nhà thầu phải tháo dỡ, thay mới toàn bộ bằng chi phí của mình, đồng thời chịu phạt vi phạm.
5. Điều Khoản Bảo Hành, Bảo Trì & Dịch Vụ Mở Rộng (Warranty & Post-sales Services)
Vòng đời của thiết bị kho vận và bàn chuyền may công nghiệp kéo dài nhiều năm, chịu sự tác động vật lý liên tục. Điều khoản bảo hành là bắt buộc, nhưng cần đi vào tiểu tiết:
-
Thời gian và quy trình xử lý sự cố: Hợp đồng cần ghi rõ: Khi có sự cố gãy chân bàn, lún mặt kệ sắt, nhà thầu phải có mặt trong vòng 24h – 48h để khắc phục, không để dây chuyền may phải chờ đợi.
-
Danh mục không bảo hành: Cần minh bạch các lỗi do quá trình sử dụng (ví dụ: công nhân dùng vật nhọn đập phá, quá tải trọng kệ lưới sắt) so với lỗi do kết cấu của nhà sản xuất.
-
Ràng buộc dịch vụ hậu mãi: Trong vòng đời sản xuất, xưởng may rất hay phải cấu trúc lại không gian hoặc chuyển xưởng. Hãy cài cắm điều khoản ưu tiên về giá cho các dịch vụ bảo trì sau bảo hành như: thay mặt bàn cắt vải bị trầy xước, hoặc cam kết hỗ trợ gói dịch vụ tháo ráp di dời bàn cắt vải với mức chiết khấu dành riêng cho khách hàng cũ.
Kết Luận
Một hợp đồng cung cấp và thi công nội thất xưởng may chặt chẽ là nền tảng cho một sự hợp tác B2B bền vững. Đừng vội vàng ký kết những bản hợp đồng mẫu do nhà thầu soạn sẵn chỉ có lợi cho họ. Hãy đọc kỹ, yêu cầu số liệu kỹ thuật chính xác và kiểm soát chặt chẽ tỷ lệ tạm ứng để nắm thế chủ động trong mọi tình huống.
